蒙特卡洛分析是項目時間管理中經常被使用的技術。而PMP中對蒙特卡洛的介紹僅限于概念。在這里,我將通過一個簡單的項目進行蒙特卡洛模擬。本項目有3個活動A,B,C,這三個活動,均為FS關系,下面小編就為大家介紹一下,來看看吧!
步驟

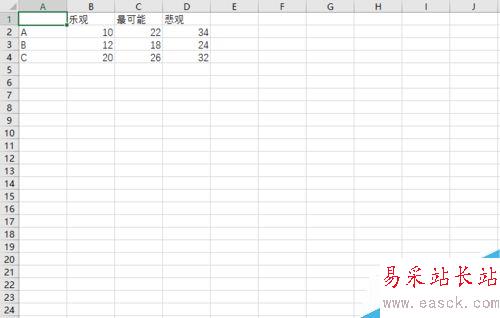

1、首先,我們來填入這三個活動時間估算的樂觀值,最可能值和悲觀值。

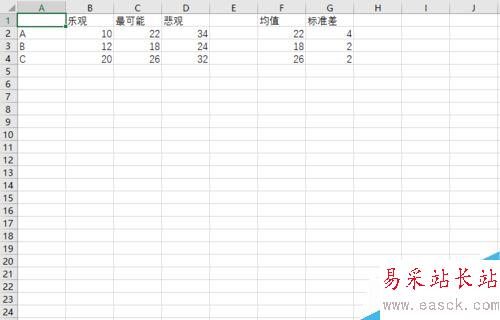

2、分別計算這三個活動的均值和標準差。
均值=(樂觀值+4 * 最可能值 + 悲觀值)/ 6
標準差=(悲觀值-樂觀值)/ 6

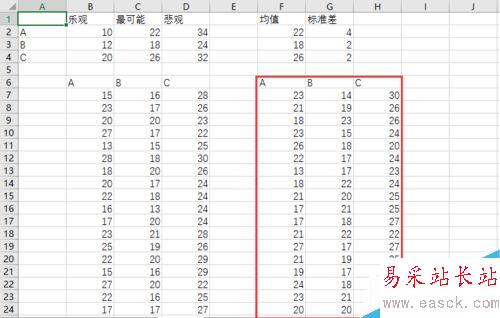

3、根據第二步計算出來的均值和標準差,對三個活動按照正態分布進行隨機模擬。因為是測試項目,這里我們只進行隨機100次。
公式:=INT(NORMINV(RAND(),$F$2,$G$2))

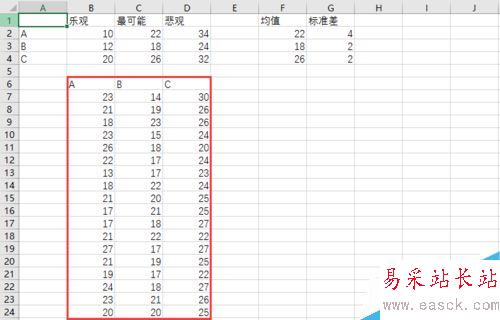

其中:NORMINV 正態分布;INT 去整; RAND() 取隨機數;

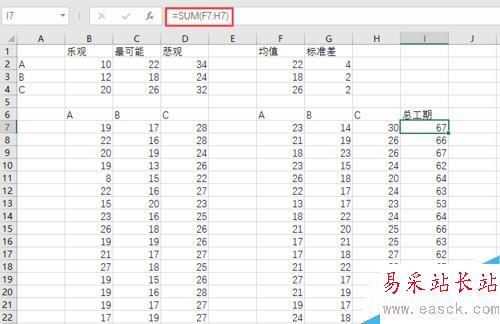

4、將隨機出來的值,進行固化。也就是將上一步中紅框的區域,按值復制一份。以防止隨機數在每次更改單元格后都會發生變化。
5、由于3個活動均為FS的關系,所以三個互動的時間之和就等于總項目時間。

6、將總工期考入新的Sheet,并進行從小到大的重新排序。

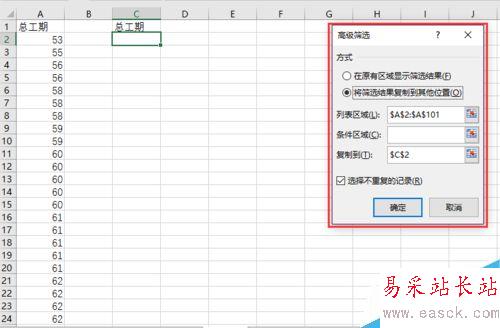

7、將排序后的數據進行篩選,剔除重復數據。從而的到全部模擬出來工期的值。

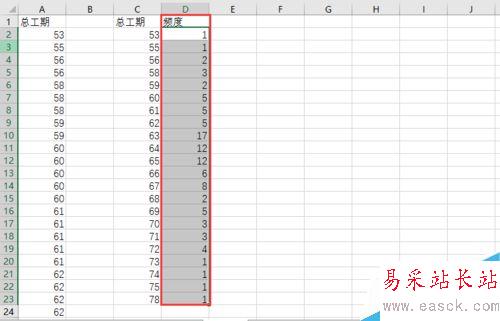

8、進行頻度統計。首先選中與總工期相對應的頻度下面的單元格D2:D23,然后輸入公式“=FREQUENCY(A2:A101,C2:C23)”,然后按下Ctrl+Shift+Enter。如此會計算出模擬出來各個總工期的發生次數。

9、計算積累頻度:每一個頻度的積累頻度=自身的頻度+前面所有項的頻度之和
10、選擇二維折線圖;
在添加的空白折線圖上右鍵“選擇數據區域”: 數據區域即總工期和積累頻度兩列。由于我們并不需要總工期呈現為曲線形式,在選擇后的對話框中,將總工期刪除,只保留累計頻度。
