甘特圖(Gantt Chart)又稱橫道圖,它通過圖示形象地表示特定項目的活動順序與持續時間。在Excel 2003中,可用用自定義圖表類型中的“懸浮的條形圖”來快速繪制簡單的甘特圖,而在Excel 2007/2010中,沒有現成的自定義圖表類型可用,但通過堆積條形圖同樣可以輕松實現。下面以Excel 2010為例來說明繪制步驟,Excel 2007中的制作步驟類似,示例文件可在文章結尾處下載。

上圖A列為某工程一些項目代號,B至D列為“開始日期”、“天數”和“結束日期”,B11單元格中為工程期限內的某個日期,本例為“2011-10-18”,需要在圖表中繪制以該日期為當前進度的簡單甘特圖,并在圖表中用醒目的豎線指示該日期。

如果目前該工程正在進行中,可在B11單元格中輸入當前日期,如公式:
=TODAY()
這樣,以后每天打開該工作簿,即可顯示當天的進度。
具體步驟如下:
1.添加輔助列

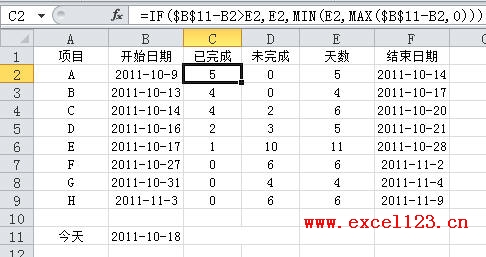

在數據區域原C列左側插入兩列,分別表示以B11單元格中日期為當前進度的各項目已完成和未完成的天數。如圖所示,插入兩空列后,在C2單元格中輸入公式:
=IF($B$11-B2>E2,E2,MIN(E2,MAX($B$11-B2,0)))
向下填充公式至C9單元格,該公式獲取已完成的天數。在D2中輸入:
=E2-C2
向下填充至D9單元格,該公式獲取未完成的天數。

2.插入堆積條形圖

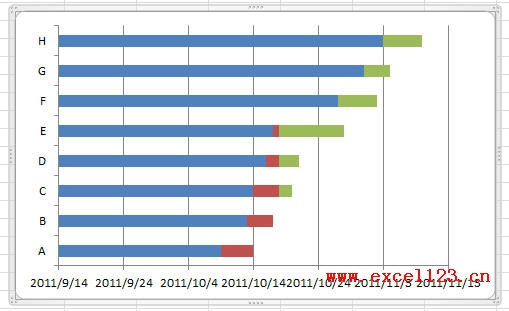

選擇數據區域中的某個單元格,在功能區中選擇“插入→條形圖→堆積條形圖”,在插入的圖表中刪除圖例,然后在“圖表工具-設計”選項卡中選擇“選擇數據”,彈出“選擇數據源”對話框,分別選擇不需要的“天數”和“結束日期”系列,單擊“刪除”按鈕刪除這兩個系列后確定,這時圖表如下圖:

3.設置圖表中相關元素的格式
雙擊圖表中的“開始日期”系列,彈出“設置數據系列格式”對話框,如果是Excel 2007,可右擊該系列,在快捷菜單中選擇“設置系列格式”。在設置圖表各相關元素的整個過程中,可不關閉該對話框。

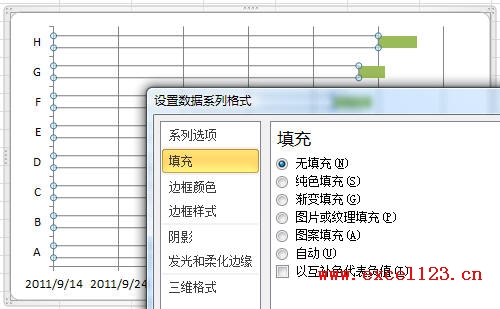

在對話框中選擇“填充”選項,選擇“無填充”。

武林網推薦:點擊免費下載最新版WPS辦公軟件 》》查看更多電腦教程

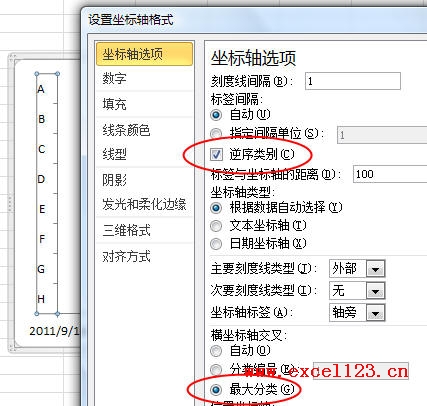

這時“開始日期”系列即變為透明,由于縱坐標軸中各項目名稱的排列順序與數據區域中的相反,似乎與習慣不符,可通過下面的方法來改變該順序。選擇“垂直(類別)軸”,對話框標題自動變為“設置坐標軸格式”,在“坐標軸選項”中勾選“逆序類別”,這時橫坐標軸會移動到圖表上方,要將其移回圖表下方,可在 “橫坐標軸交叉”區域中選擇“最大分類”即可。

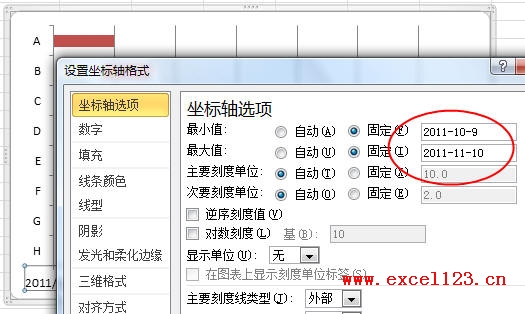

再次單擊圖表中的“水平(值)軸”,在“坐標軸選項”中將“最大值”和“最小值”設置為“固定”,并輸入整個工程的開始日期和結束日期,本例中將最小值設置為日期“2011-10-9”,將最大值設置為“2011-11-10”。如果是Excel 2007,此處需輸入上述兩個日期的序列數,分別為“40825”和“40857”。獲取日期序列數的方法有許多,如將包含日期的單元格設置為“常規”即可在單元格中顯示該日期的序列數。

選擇“數字”選項,將日期格式設置為僅顯示月日的數字格式。

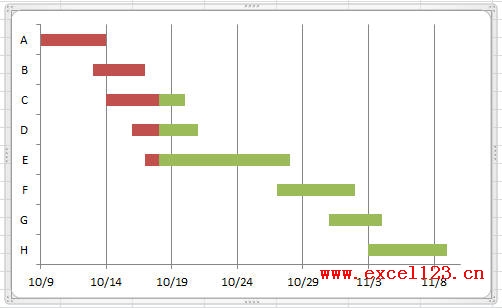

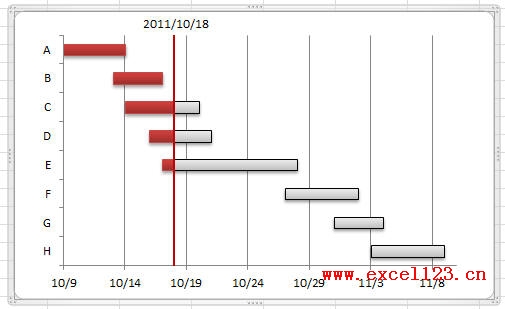

關閉對話框,這時的圖表如下圖。

4.在圖表中添加豎線指示當前日期

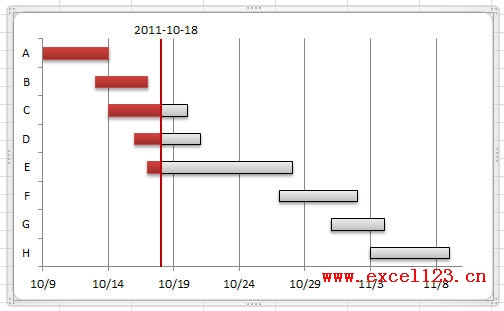

方法是在次坐標軸中添加當前日期系列,將圖表類型改為折線圖,并添加垂直線。具體步驟如下:

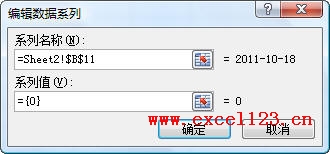

①添加當前日期系列:在“圖表工具-設計”選項卡中單擊“選擇數據”,彈出“選擇數據源”對話框,單擊“添加”按鈕。在彈出的“編輯數據系列”對話框中將“系列名稱”設置為B11單元格,將“系列值”中的“={1}”改為 “={0}”,單擊“確定”,此時對話框中添加了一個新系列“2011-10-18”,再次單擊“確定”關閉對話框。

②將新系列設置到次坐標軸:選擇“圖表工具-布局”選項卡,在“當前所選內容”組的下拉列表中選擇新添加的系列“2011-10-18”。

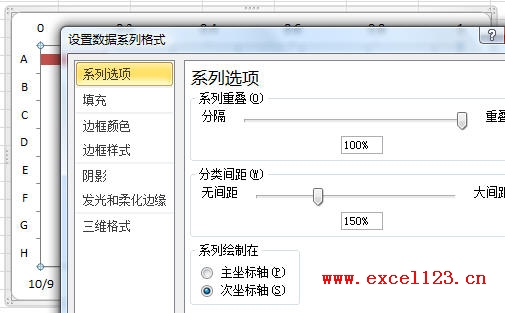

然后單擊下拉列表下方的“設置所選內容格式”按鈕,彈出“設置系列格式”對話框,在“系列選項”中將“系列繪制在”設置為“次坐標軸”,關閉對話框。

③改變新系列的圖表類型:接著單擊“圖表工具-設計”選項卡,在“類型”組中單擊“更改圖表類型”按鈕,在彈出的對話框中將圖表類型改為“折線圖”。

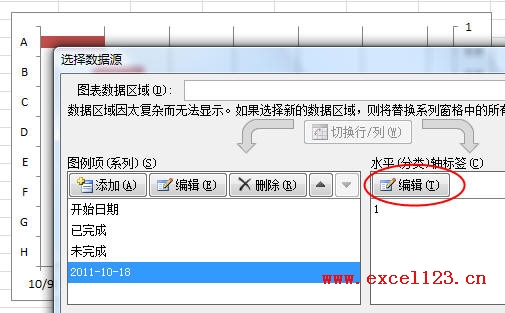

④修改水平(分類)軸標簽:在“數據”選項卡中單擊“選擇數據”,彈出“選擇數據源”對話框,選擇系列“2011-10-18”,在右側的“水平(分類)軸標簽”下方單擊“編輯”按鈕,將“軸標簽區域”設置為B11單元格,單擊兩次確定關閉對話框。

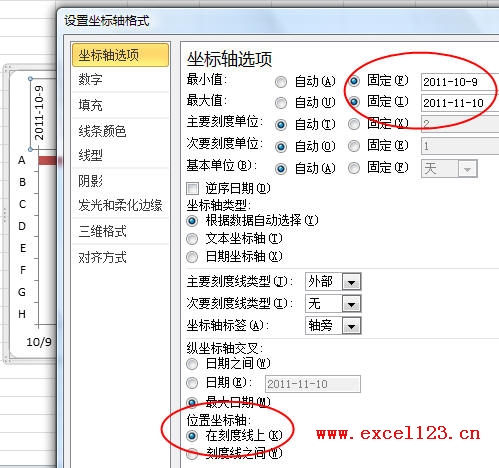

⑤設置次要橫坐標軸格式:再次切換到“布局”選項卡,在“坐標軸”組中單擊“坐標軸→次要橫坐標軸→顯示從左向右坐標軸”,這時次要橫坐標軸會顯示在圖表的上方。選擇該坐標軸,單擊“設置所選內容格式”按鈕,彈出“設置坐標軸格式”對話框,將坐標軸的最小值設置為日期“2011-10-9”,將最大值設置為“2011-11-10”,與主要橫坐標軸相同。

然后在對話框底部的區域中將“位置坐標軸”設置為“在刻度線上”,這樣設置后讓次要橫坐標軸的刻度位置與主要橫坐標軸保持一致。
⑥添加垂直線:再次在“當前所選內容”組的下拉列表中選擇系列“2011-10-18”,然后在“分析”組中單擊“折線→垂直線”,此時圖表中會添加一條與當前日期(2011-10-18)位置相同的垂直線。

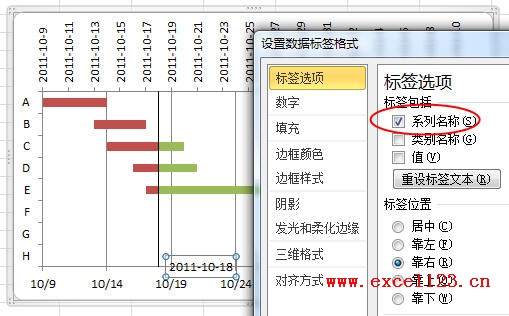

⑦添加數據標簽:接著在“標簽”組中單擊“數據標簽→其他數據標簽選項”,彈出“設置數據標簽格式”對話框,在“標簽包括”區域中取消“值”,同時勾選“系列名稱”,關閉對話框。由于系列名稱就是當前日期,故圖表中所添加的系列名稱即為當前日期。

5.修改圖表格式并美化圖表:
刪除圖表中的次要橫坐標軸、次要縱坐標軸,并調整數據標簽到一個適當的位置,如垂直線的上方,并修改垂直線的顏色、線型。最后根據需要修改各系列的填充色對圖表進行美化即可。
|
